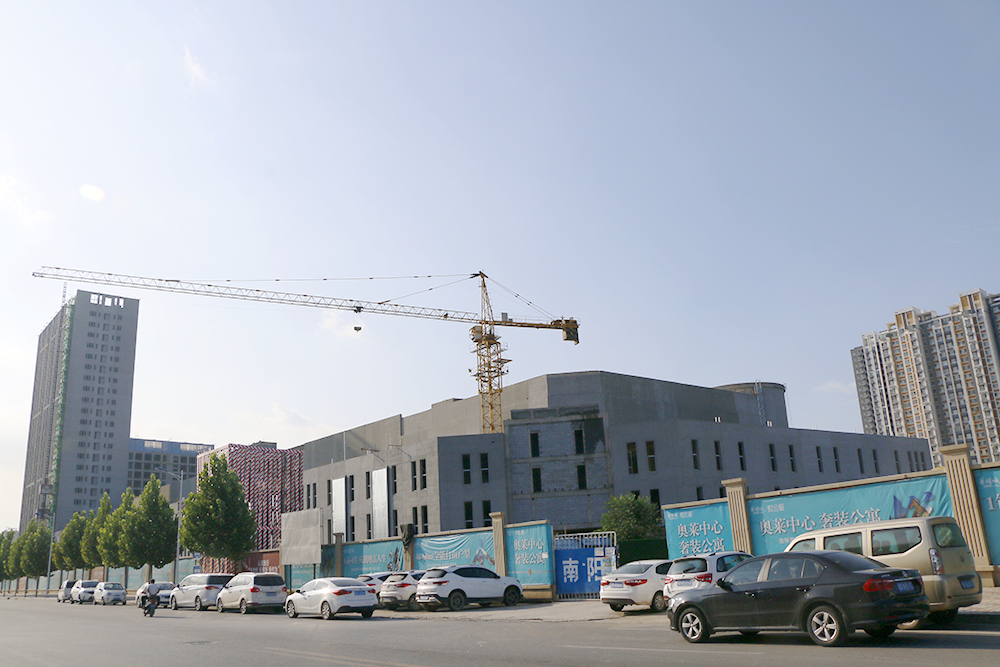

1、邯郸华耀广场奥特莱斯项目工程进度(截止到2019811日)

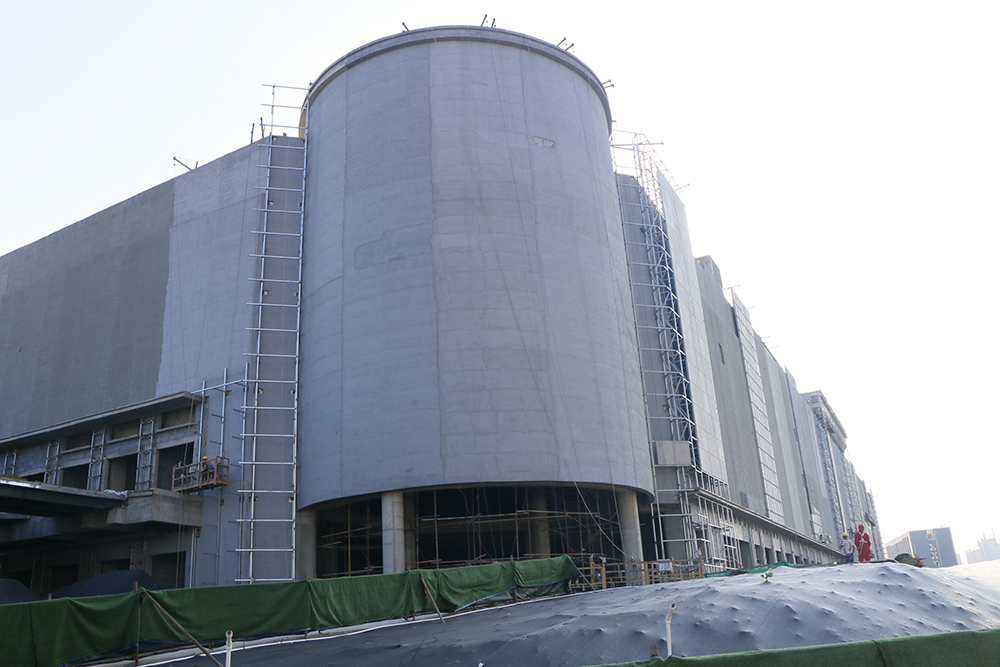

1华耀城8号仓奥特莱斯购物中心:①购物中心屋面剩余1-22至1-29轴未完成;②四层抹灰1-23至1-27未完成,其余还有零星未完成;③购物中心西侧坡道、楼梯准备做防水;东侧楼梯钢筋帮扎完成;④地下室地面设备房完成(未做地坪漆);⑤超市屋面排水沟完成;⑥防火卷帘轨道安装完成2、3、4层;⑦室外回填土购物中心东侧、北侧、西侧还有剩余未回填完成;⑧购物中心左北侧外墙腻子基本完成;⑨购物中心负一、负二层设备间防火门装完成;⑩负一、负二设备间、1-4层部分楼梯内墙腻子完成;

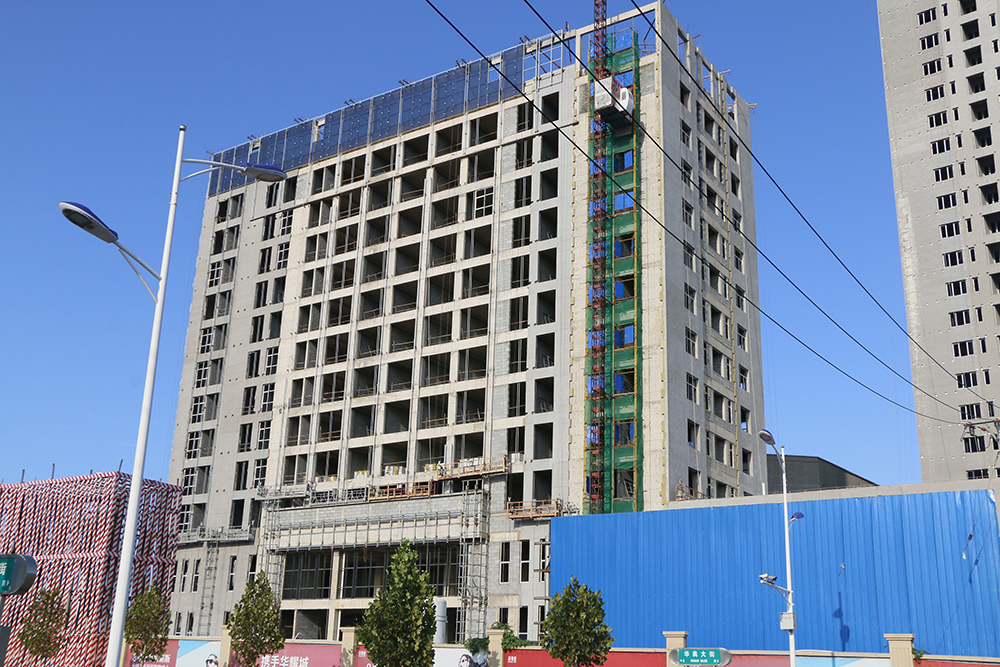

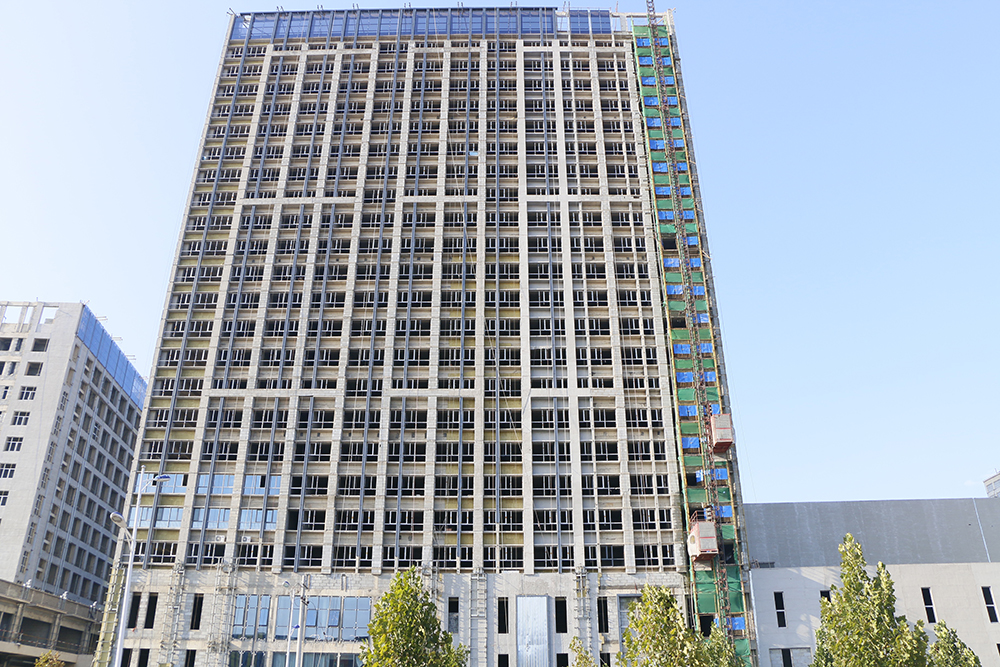

(2)写字楼:①外窗框完成,玻璃已到现场;②外墙保温剩余楼梯间前室外墙保温和百叶内保温

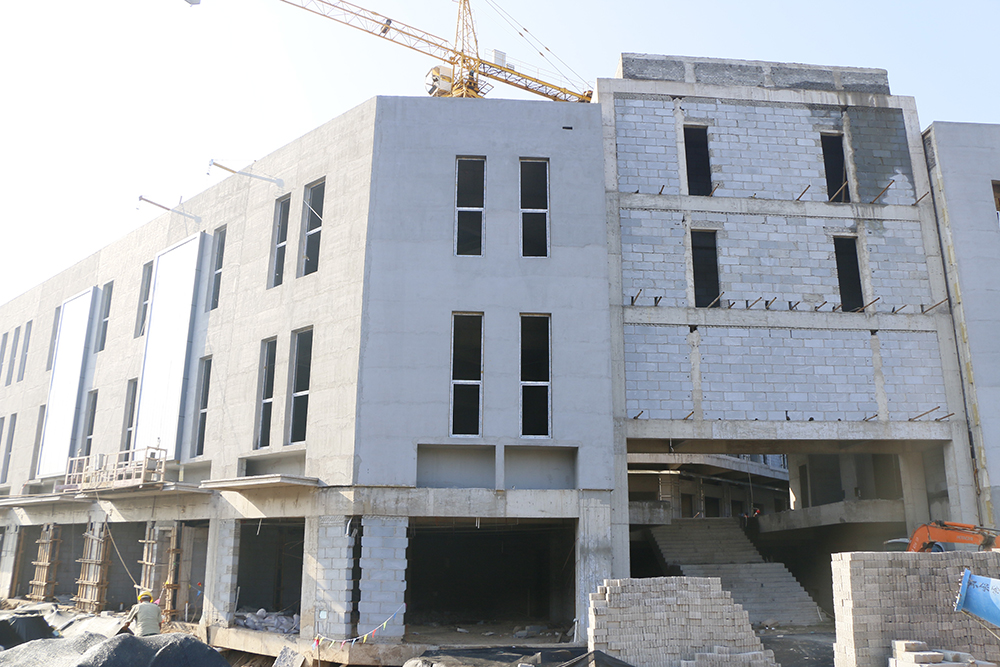

(3)华耀悦街:①外窗窗框完成;②室内管线完成



4)维也纳酒店:正在做外墙保温施工
